Разработка проекта
В технических условиях указывается:
- мощность сети, в т. ч. максимальная нагрузка объекта энергопотребления;
- перечень электросчетчиков;
- наличие герметичного бокса в случаях наружного подключения.
Технические условия выдаются в течение тридцати дней. После их получения необходимо составить проект и приобрести электрическое оборудование, соответствующее документу. Чаще всего приобретаются такие приборы как электросчетчик, рубильник, автомат, кабель, провода и осветительные приборы. При разработке проекта необходимо изобразить схему внешнего электроснабжения и внутренней проводки. В проекте должны быть отображены типы проводов и электрических устройств.
Каждый проект по подведению электричества к участку является индивидуальным.
Разработка проекта
В технических условиях указывается:
- мощность сети, в т. ч. максимальная нагрузка объекта энергопотребления;
- перечень электросчетчиков;
- наличие герметичного бокса в случаях наружного подключения.
Технические условия выдаются в течение тридцати дней. После их получения необходимо составить проект и приобрести электрическое оборудование, соответствующее документу. Чаще всего приобретаются такие приборы как электросчетчик, рубильник, автомат, кабель, провода и осветительные приборы. При разработке проекта необходимо изобразить схему внешнего электроснабжения и внутренней проводки. В проекте должны быть отображены типы проводов и электрических устройств.
Каждый проект по подведению электричества к участку является индивидуальным.
Альтернативные источники электропитания
Если протянуть провод от столба к участку невозможно, можно использовать такие средства:
- Солнечные батареи. Применяются для электроснабжения и отопления дома. Система состоит из 2 модулей общей мощностью 1,25 кВт. Этого достаточно для работы маломощных приборов. Получать энергию в темное время суток или пасмурную погоду невозможно.
- Ветряные установки. Работают в любое время суток, однако зависят от погодных условий. Ветряного генератора мощностью 3-5 кВт достаточно для электроснабжения участка средней площади. Недостатками считаются высокий уровень шума, высокая стоимость (от 90 тыс. руб.).
- Водяные генераторы. Могут использоваться при наличии вблизи реки. Зимой течение замедляется, из-за чего получить нужное количество энергии становится невозможно. Кроме того, перед использованием устройства нужно оформить разрешение.
- Геотермальные генераторы. Используют пар для выработки энергии. Для их установки необходимы геотермальные источники, которых нет в большинстве регионов.
С помощью указанных средств проводят электричество на пустой участок или в жилые помещения. Это помогает сэкономить на электричестве, сделать дом независимым от общей сети.
Этапы электрификации земельного участка
Первым этапом электрификации земельного участка станет подготовка проекта. Схема должна включать следующие данные:
- тип кабелей и проводов;
- наименование электрических устройств;
- точки размещения проводов.
При проектировании особое внимание уделяют техническим возможностям и пожеланиям собственника участка. Проектировщики учитывают:
Проектировщики учитывают:
- расположение трансформаторной будки;
- будущее размещение дома;
- жильность подводимых линий.
Если предпочтение отдается однолинейному типу электрификации, то нужно точно учитывать расположение внутренних и внешних световых приборов.
Все вышеперечисленные вопросы обсуждаются персонально с заказчиком при заключении договора. Правильно спроектированный монтаж дачного участка обеспечивает бесперебойную работу приборов и комфортное освещение на всем участке впоследствии.
Для владельцев земельных участков важным элементом является описание системы безопасности в проекте подачи электричества. На территории участка предусматривается установка систем контроля доступа – видеонаблюдение, пожарная и охранная сигнализации. Если в будущем планируется постройка дома или коттеджа, необходимо тщательно это продумать.
Специалисты рекомендуют включать в проект установку системы автономного электричества. Такие системы обеспечивают поступление электричества в периоды, когда центральная сеть отключена из-за непогоды или аварий. В такие моменты свет и тепло обеспечивают генераторы.
Самостоятельное подключение электричества к участку
Все работы по подключению к сетям для частных застройщиков можно разделить на два этапа:
1. Подготовительная работа:— сбор документации;— подача заявления;— получение разрешительных документов на ввод и эксплуатацию.
2. Техническая часть:— проведение электромонтажных работ.
Какие нужно подать документы?
Чтобы получить разрешение на ввод электричества, нужно сдать пакет документов, который включает:
- гражданский паспорт;
- документы, подтверждающие право собственности на участок;
- план участка, с обозначенной на нем близстоящей опоры ЛЭП;
- схема участка, с точным указанием пролегающих по нему коммуникаций: газовых, водопроводных труб и водоочистных систем.
Последнюю схему можно скопировать в интернете, используя карту Яндекс или «Google». Достаточно на копии красным маркером обозначить границы участка.
Владельцу земли стоит также учесть, что если ближайший столб, от которого планируется тянуть кабель, расположен на расстоянии более чем 25 метров от границы участка, то придется устанавливать дополнительный столб ЛЭП за свой счет.
Обычно срок рассмотрения пакета документов составляет 2-4 недели. После того, как рассмотрены все документы, Мосэнергосбыт выдает ТУ владельцу участка, на основании которых можно начинать работы по присоединению к электросетям.
Техусловия на присоединение к электросетям
Чаще всего в технических условиях фигурируют следующие требования:
- мощность для дачного домика до 15 кВт (включительно);
- определенный тип и марка электросчетчика;
- наименование прерывателя;
- тип УЗО;
- вид герметичного бокса.
Этапы работ по присоединению к электросетям
Если владелец участка принял решение провести все работы самостоятельно, то придется сделать следующее:
- Осуществить закупку необходимых электротоваров, проводов и кабелей (согласно перечня в ТУ) в специализированном магазине;
- На одном из столбов или опоре, расположенных на участке (или на боковой стене дома, если он уже построен) устанавливается бокс, в который заводятся все электрокабели, руководствуясь ПУЭ и схемам в ТУ;
- Внутри дома монтируется распределительный щит с УЗО;
- Внутри дома делается электропроводка, устанавливаются выключатели и розетки;

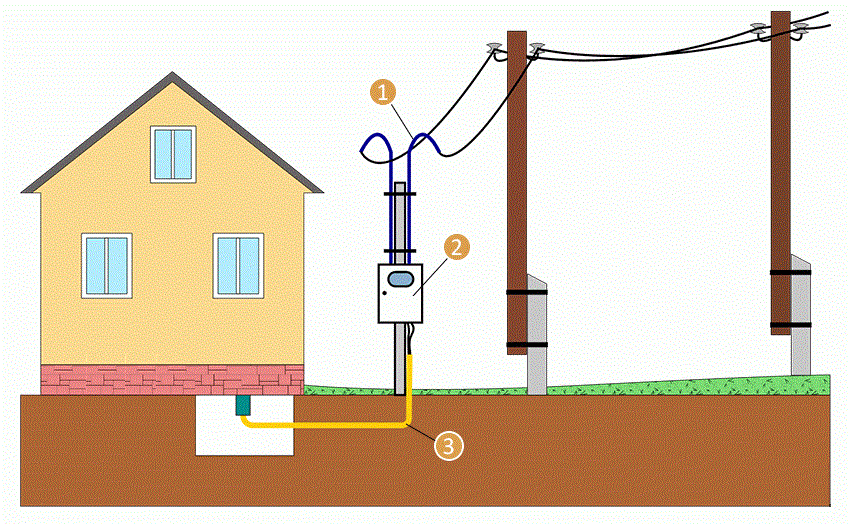

- Провод от бокса протягивается к распределительному щиту;
- Монтируется заземление.
Подключение самонесущего изолированного провода (торсады) могут выполнить только специалисты электросетевых компаний, имеющие лицензию на выполнение данных работ. Они же поставят пломбу на счетчик и оформят акт о подключении абонента.
От чего зависит стоимость подключения к электросетям?
Назвать точную сумму на проведение работ по электрификации загородного участка, до подготовки ТУ практически невозможно. Это может стоить и 20 тысяч рублей и 100 и 200.
На стоимость всех работ по присоединению электричества влияет множество факторов:
- Расстояние от участка до источника энергоснабжения;
- Район нахождения объекта;
- Вид подсоединения: уже существующее или вновь введенное в эксплуатацию. Во втором случае подключение будет стоить дороже;
- Уровень напряжения тоже влияет на стоимость.
И это только основные факторы, влияющие на цену. Полный перечень всех параметров вы можете получить, оставив онлайн-запрос в соответствующие фирмы, осуществляющие подключение участков к электричеству «под ключ».
Составление схемы электроснабжения (проект расстановки розеток и выключателей)
При строительстве или капительном ремонте первый этап — эта разработка проектно-сметной документации. Этим должны заниматься специализированные организации с лицензией. В данной статье этот вариант не будет рассмотрен, поскольку цель данной статьи — представить подробное описание выполнение электромонтажа своими руками.
В нашем случае проект (схема электроснабжение) подразумевает определится с местами установки розеток, выключателей, бытовых приборов, осветительных устройств, щитка освещения и способа прокладки проводов (скрытый или открытый). Рассмотрим какие существуют основные рекомендации при разработке плана электроснабжения.
Основные рекомендации при составлении схемы электроснабжения частного дома
- Вся кабельно-проводниковая продукция в независимости от варианта монтажа должна выполнятся строго вертикально или горизонтально.
- Повороты кабелей должны выполнятся строго под углом 90°.
- Минимально расстояние от кабелей порталам, оконным и дверным проемам не должно быть менее 10–15 см.
- Оптимальное расстояние от уровня чистого пола до выключателей должно составлять 90 см (в соответствии с европейскими стандартами).
- Оптимальная высота расположения розеточных групп — 30 см от уровня чистого пола (за исключением розеток на рабочей поверхности в кухне, в ванной для подключения фена, бритвы, бойлера и так далее).
- Розетки рекомендуется размещать по обеим сторонам кровати или дивана.
- В местах установки телевизоров, количество розеток должно быть не менее 4 шт (2 шт для интернета и телевизионного кабеля и 2 для подключения телевизора и тюнера).
- Для больших коридоров и комнат рекомендуется применять проходные выключатели.
- Все мощные потребители (кондиционеры, электрические печи и духовки, бойлеры, котлы отопления и так далее) должны подключатся исключительно с распределительного щитка с отдельно установленной защитой.
- Оптимальная высота установки распределительного щитка — 1.5–1.7 м от уровня чистого пола.
- Запрещается прокладывать кабельно-проводниковую продукцию ближе чем 20 см к газовой трубе.
- Все металлические элементы и розетки должны быть обязательно заземлены.
Плюсы работы со специализированными компаниями
Специализированные компании обладают достаточным количеством специалистов с образованием и опытом. К тому же, заказав монтаж, вы можете не переживать по поводу качества оборудования и инструментария. Преимуществами компаний являются следующие параметры:
- профессиональная установка современного качественного оборудования и демонтаж старого;
- обеспечение рационального использования электроэнергии;
- монтаж основной системы электроснабжения до 1000 вольт;
- установка и подключение электрощитов, устройств защитного отключения (УЗО), автоматических выключателей, электросчетчиков, регуляторов;
- подключение бесперебойных источников питания и систем автоматического включения резервных блоков;
- монтаж систем заземления и молниезащиты;
- установка уличных осветительных приборов;
- запуск и тестирование электрической сети;
- подключение оборудования и всей системы.
Смета составляется с учетом строительных норм и правил устройства электроустановок. Почему обязательно привлечение специалистов? Ответ прост: потому что подключение, проведенное специалистами посредством сотрудничества с лицензированной компанией, обеспечивает получение оптимального варианта организации электромонтажных работ.
Требования к электрооборудованию подключаемого объекта
Требования, предъявляемые к счетчику потребления электроэнергии
Характеристики приборов учета, устанавливаемых на подключаемых домах, дачах и участках должны соответствовать ГОСТу 6570–96. Для жилых помещений рабочий ток прибора должен быть не меньше 30 А с классом точности от 2.0.
Все эти параметры необходимо учитывать при приобретении счетчика. Для коттеджей и частных домов необходимо приобретать прибор учета с рабочим током более 50 А, а также учитывать фазность подаваемой электроэнергии.
Требования, предъявляемые к вводно-распределительным устройствам (ВРУ)
Вводно-распределительное устройство — это электрощит с комплектом оборудования, предназначенный для управления электрическими цепями, защиты от перегрузок и так далее. ВРУ состоит из входного кабеля, системы включения/отключения подачи электроэнергии, заземления, приборов защиты УЗО и других элементов. Входной кабель укладывает в специальную гофрированную трубу, защищающую его от механических повреждений. Наружный провод должен соответствовать всем расчетным характеристикам по мощности, фазности и степени защиты от воздействия внешней среды.
Все автоматические выключатели, УЗО и другие элементы вводно-распределительного устройства, подбираются в полной зависимости от мощности потребления электроэнергии, с некоторым запасом. Элементы электрощита не должны соприкасаться с металлическим конструкциями: крышей, забором, решеткой и так далее. Монтаж силового кабеля, проходящего сквозь стену, необходимо осуществлять с использованием ПВХ-труб.
Как провести электричество на участок без построек
Подключение электричества к участку можно условно разделить на два этапа:
- Подготовка документов для получения разрешений (технические условия);
- Электромонтажные работы по подключению электроэнергии.
Шаг 1 — получить техусловия
Чтобы получить необходимые согласования и подключить электричество к участку, в местную энергоснабжающую организацию нужно подать следующие документы:
- заявление на подключение участка к электросетям (2 экз.). Один экземпляр заявления с пометкой сотрудника энергосбыта о принятии документов остается у заявителя;
- копия паспорта и нотариальная доверенность, если от имени владельца выступает доверенное лицо;
- копии документов о праве собственности на участок;
- перечень потребляющего электроэнергию оборудования на участке;
- план участка с официального сайта Росреестра с указанием ближайшего столба линии электропередач и расположения инженерных сетей на территории (газопроводов, водоснабжения, связи и т.д.). План участка можно распечатать из карт яндекс или google, отчертив внешние границы красным.
По закону срок рассмотрения документов не более 30 дней. В течение этого срока заявителю по почте будут отправлены два экземпляра договора на подачу электроэнергии и технические условия на подключение.
В техусловиях указывается:
- предельно допустимая мощность потребления электроэнергии;
- тип электросети (одно- или трехфазная);
- напряжение 220 В или 380 В.
Образец техусловий на подключение электричества
Шаг 2 — заказать проект и монтаж
После получения техусловий следует подготовить проект подключения участка к электросети. Подобные проекты делают специализированные компании или электроснабжающие организации. Второй вариант предпочтительнее, т.к. проект утверждается электроснабжающей организацией. Подключение участка будет проведено на основании утвержденного проекта, отступления от которого запрещены.
В договорах обычно предусматривается подключение в течение 6 месяцев. На практике это происходит гораздо быстрее, если нет препятствующих обстоятельств. До того, чтобы знать, как провести электричество на участок без построек, заказчику нужно определить расстояние от участка до ближайшего столба (места подключения). Если это расстояние более 25 м, заказчику придется установить (обычно за свой счет) дополнительный столб.
Если линия электропередач находится на большом расстоянии, это усложнит подключение. В таком случае перед тем, как подключить электричество к земельному участку, придется искать подрядчика, оформлять все необходимые документы на строительство линии электропередачи к участку и только после этого проводить линию.
Сколько стоит провести электричество на участок
Стоимость подключения электричества к земельному участку зависит от конкретных объемов работ. В настоящее время средняя стоимость таких работ составляет около 55 тысяч рублей. В эту сумму входят:
- стоимость составления и согласования проектной документации на подключение;
- стоимость монтажных работ.
Если участок удален от линии электропередач и нужно устанавливать дополнительный столб, то к стоимости подключения добавится цена установки столба под электричество на участке.
Сроки и стоимость подключения
Для выполнения работ по фактическому подключению участков садоводческого товарищества сроки не должны превышать:
- 6 месяцев при расстоянии границ СНТ до ближайших электросетей 300 м (город) или 500 м (сельская местность) и суммарной мощности присоединяемой электроэнергии до 100 кВт.
- 1 год – при большем расстоянии до электросетей и суммарной мощности до 750 кВт.
- 2 года – при присоединяемой суммарной мощности более 750 кВт. Кроме того, для таких случаев предусмотрена возможность продлить срок проведения работ по выполнению технических условий до 4 лет.
Стоимость подключения к электросети одного дачного участка составляет не более 550 рублей при присоединяемой мощности до 15 кВт. После окончания фактического присоединения председателю выдаются акт балансовой принадлежности и акт о техническом присоединении. Договор энергоснабжения заключается с садовым товариществом в интересах членов СНТ.
Таким образом, подключение к электросетям дачных участков является результатом общего решения владельцев – членов СНТ. Но если договоренностей по поводу электрификации дачных участков между членами СНТ по какой-то причине не достигнуто, это не означает, что подключить электричество невозможно. Каждый владелец дачного участка имеет право самостоятельно подать заявку на подключение своего дачного участка. В этом случае действуют условия подключения, предусмотренные для частного домовладения.
Сколько стоит провести электричество в частный дом
Подключение от столба, расположенного недалеко от дома, наиболее дешево, поскольку делается быстро, без дополнительного оборудования и больших трудозатрат.
Для того чтобы определить, сколько стоит подключение электричества к частному дому, нужно иметь следующую информацию:
- Расстояние от места подключения до дома. Можно обойтись минимальной суммой в 550 рублей (2016 г.), если при подключении в городе это расстояние не более 300 м, в сельской местности ‑ не более 500 м.
- Регион, в котором производится подключение. Например, подключение в Москве или Казани стоит дороже, чем в небольших городах или в селах.
- Тип подключения. Если подключение делается впервые, то стоить оно будет дороже, чем повторное подключение уже существующей схемы.
- Напряжение подключения. Стоимость подключения к линии 0,4 кВт ниже, чем к линии 6-10 кВт.
При определенных условиях самым недорогим будет подключение дома от опоры, находящейся на границе участка. Цена подключение электричества к дому от столба будет зависеть от:
- заявленной мощности подключения;
- расстояния от столба подключения до дома.
На стоимость в данном случае будут влиять регламенты, по которым выбран алюминиевый или медный провод с сечением, необходимым для заявленной мощности.
Что нужно для проведения электричества
Для того чтобы провести электрические коммуникации к собственному участку, нужно выполнить ряд действий в следующем порядке:
- Визуально отыскать близлежащую электросеть. Лучше всего, если это будет сеть в 380 вольт, которая выглядит как 4 проводника на столбах. Если же подобная линия не обнаружена, то рядом возможно расположение сети в 6 кВ, которая выглядит, как 3 проводника на более «солидных» столбах.
- Определить владельца электросети. В первую очередь, об этом стоит спросить у соседей, особенно у тех, кто в последнее время занимался аналогичным вопросом.
- Обратиться в эту организацию и подать заявление на подключение.
- Заключить с организацией договор на обслуживание.
Найти нужную информацию можно в интернете. Поиск осуществлять лучше по адресу, где располагается земельный участок, что поможет найти организацию, занимающуюся сбытом электроэнергии на определённой территории.
Каждый участок обслуживается одной компанией. Сложности могут возникнуть только тогда, когда надел располагается на границе районов обслуживания двух фирм-поставщиков электричества. В таком случае нужно обращаться в ту организацию, столб которой находится ближе.
При подаче заявки нужно выяснить, имеются ли технические условия для подключения. Уточнить информацию можно только в организации, которая будет заниматься сбытом электроэнергии.
Цена и порядок оплаты
Монтаж электричества
После составления проекта начинается стадия монтажа системы электроснабжения. Монтаж должен происходить в полном соответствии с проектом, в другом случае возможно возникновение перенапряжение в сети. Каждый элемент системы должен быть установлен согласно проектной схеме. В случае нарушения установки появляется риск возгорания. Если все требования соблюдены, инспектор составляет акт о приемке и выдает разрешение на дальнейшую эксплуатацию электричества на данном земельном участке.
Следующим этапом является приезд специалиста энергосберегающей компании. Он ставит пломбу на все элементы системы, подающие напряжение. Показания электросчетчика фиксируются, и пломбы сохраняются в целостности. Созданный документ подписывается специалистом и владельцем участка.
Особое внимание следует обратить на качественный монтаж систем электроснабжения, так как это обеспечивает надежность и безопасность эксплуатации всей системы. Профессиональные установщики системы рекомендуют при монтаже использовать гофрированные трубы из негорючего материала, заземляющие провода и специальный щит для отключения напряжения в случае достижения максимальной нагрузки
Требования к объекту электрификации
Правила организации проводки:
- Расстояние от общей магистрали до места подсоединения потребителя по прямой не должно быть больше 300 м (для стандартных подключений). В нестандартных случаях проект предусматривает перестройку ЛЭП для подведения к наделу.
- Стандартная мощность присоединения не разрешена нормами больше 50 кВт. В нестандартных вариантах разрешено больше, но потребуется перевооружение объекта с составлением необходимых документов и чертежей.
- Между подводящими кабелями обеспечивают безопасный промежуток: для кирпичных стен достаточно 50 мм, вертикальных ограждений из древесины — 100 мм.
- Если участок отстоит от ближайшей опоры подключения больше 25 м, устанавливают добавочные столбы.
- Высоту стенового ввода от земли предусматривают не меньше 2,75 м, а расстояние по высоте от оконного проема — не меньше 1,5 м.
Пакет документов для подключения электричества
Для подключения электрических сетей к строению или участку необходимо составить и подать заявление соответствующей формы в организацию, которая обеспечивает электроснабжение данной территории и получить от нее документ, разрешающий подключение к электрическим сетям. Весь процесс электрификации объекта представлен на нижеследующей картинке.
К заявке в энергоснабжающую компанию прилагается следующий комплект документации:
- копии кодов идентификации и гражданского паспорта владельца объекта;
- комплект копий документов, подтверждающих регистрацию собственности.
В некоторых энергоснабжающих копаниях, помимо вышеперечисленных документов, могут затребовать проект электрификации объекта, с детальным планом размещения электроприборов, оборудования и их технические характеристики по мощности. При подключении электричества к участку необходимо приложить к заявлению разрешение на проведение строительных и монтажных работ на нем. Иногда, управляющие компании требуют дополнить заявку оригинальными договорами и актами, подтверждающими достоверность копий.
После принятия положительного решения, подразделение районной электрической сети (РЭС) обязано за 1 месяц разработать ТУ на подключение электричества к частному дому или участку, которые владельцу необходимо выполнить в срок до 2 лет. В технических условиях указывается какой тип кабеля или проводов необходимо использовать — для трех фаз или одной. Только при неукоснительном выполнении всех требований технических условий, возможно присоединение объекта к электрическим сетям. После выполнения всех пунктов ТУ, разрабатывается проект присоединения.
Подробнее о схеме электропроводки
Вывод проводов из распределительного щитка соответствует расположению потребителей в разных помещениях. Рассмотрим подробнее типовые схемы распределения электричества в доме.
В современном жилище мы используем различные электроприборы, потребляющие разное количество электроэнергии. Уровень потребления ее выражается в мощности электроприбора.
Самыми мощными потребителями в современном доме являются электрические плиты, нагреватели в сауне, самыми экономными – электролампочки и мелкие бытовые устройства.
Ниже приведены средние характеристики энергопотребления некоторых наиболее часто используемых электроприборов от самых мощных к менее мощным (в Вт):
- Проточный нагреватель воды – 5000
- Электроплита – 3000
- Автоматическая стиральная машинка – 2500
- Сварочный аппарат – 2300
- Духовка – 2000
- Утюг – 1700
- Бойлер – 1500
- Пылесос – 1500
- Обогреватель – 1500
- СВЧ-печь – 1400
- Электрочайник – 1200
- Вентилятор – 1000
- Холодильник – 600
- Компьютер – 500
- Телевизор – 300
- Лампочка – 60
Уже из этого небольшого списка видим, где сосредоточены главные потребители электроэнергии в нашем доме – на кухне и в ванной-прачечной. Естественно, не рекомендуется включать все приборы сразу, но и включенной электроплиты при постоянно работающем холодильнике достаточно для существенной нагрузки на сеть.
Именно узлы, от которых ведут провода в такие помещения, имеют самые мощные автоматы.
